keskiviikko 7. elokuuta 2013

Kesänviettoa raksalla

Herne!

Juhannus tuli ja meni, kesälomat vietetty tietenkin raksalla ja arki jatkuu tuttuun tapaan.

Juhannuksen jälkeisellä viikolla aloitimme väliseinälevytykset. Alku oli hieman kankea, koska levyt nostettiin hieman lattiasta irti. Pari seinää tehtiin hartiavoimilla ärräpäitten säestyksellä. Toinen nosti levyä ja toinen ruuvasi kiinni - todellista pariterapiaa tälle avioparille :D Seuraavalle päivälle saimme levynnostimen, joka osottautui kyllä hyväksi avuksi. Nostimen avulla sai yksinkin levyt seinälle. Pienessä kiireessä tuli laitettua vain muutamalla ruuvilla levyt kiinni, jälkiviisaana sanottuna olisi nekin voinut heti ruuvata kerralla, jottei myöhemmin olisi tarvinut sitä savottaa tehdä.


Ensimmäinen seinä levytetty
Toinen puoli seinistä levytettiin, jolloin sähkömiehet kävivät tekemässä omat hommansa. Päivässä sähkömiehet saivat johdot pitkinpoikin seiniä ja kattoja. Siitä ei juuri enempää kerrottavaa, ongelmia ei ilmennyt suunnittelussa eikä tekemisessä.


Sitten pääsimmekin väliseinät villoittamaan ja toisen puolen seinistä levytettyä. Samoin myös ulkoseinät. Kaikkiin makuuhuoneisiin ja vaatehuoneisiin laitettiin levykatto samalla. Tuulikaappiin, eteiseen, olohuonekeittiöön ja saunakamariin laitetaan mdf-paneeli ja kodinhoitohuoneeseen ja suihku-ja saunatiloihin kuusipaneelit hieman myöhemmässä vaiheessa.

Sitten alkoi armoton kittaaminen ja hiominen. Ruuvit tuli laitettua osittain huonosti joten niitä on saanut jatkuvasti ruuvata syvemmälle. Ehkä olisi voinut hommata siihen tarkoitukseen oikean koneen, mutta nyt meni näin. Itse kittaus on varsin mukavaa puhaa. Levysaumat ja ruuvinkannat on ollut näppärä laittaa, mutta nurkat ovat välillä aiheuttaneet harmaita hiuksia. Aluksi nurkissa jälki ei ole ollut kovin siistiä. Kyllä siinäkin on ehtinyt jo kehittyä. Hiominen on taas oma hommansa. Onneksi siskon mieheltä saimme koneen lainaksi joka on helpottanut työtä todella paljon. Toki käsinkin on joutunut sitä tekemään. Mutta jos kaikki seinät olisi joutunut käsin hiomaan, olisi siinä ollut kyllä työmaata. Suurelta osin seinät on jo kitattu. Parissa huoneessa on jo pohjamaalitkin. Niitä nyt olemme kovasti tehneet.

Kittiä saumoihin
Ja sitten hiomaan
Teknisentilan olemme tehneet tällä viikolla kokonaan valmiiksi. Seinät pohjamaalattiin ja lattia käsiteltiin betonipinnoitteella. Pinnoitetta käytetään paljon esim. karjakeittiöissä ja julkisissa rakennuksissa. Kestää kovaa käyttöä ja on varsin hyvä myös teknisessätilassa. Seuraavaksi sinne tuodaan maalämpöpumppu, jotta saadaan pikku lämpö kiertämään lattiassa. IV-kone laitetaan myös, vaikkei sitä kytketä ennen kuin talo on muuttovalmiina.



Tällä viikolla on myös tullut rännit ja kattoturvatuotteet. Tulossa on myös takka-leivinuuni, muurari tulee kuitenkin myöhemmin. Lisäksi sistustarvikkeet on tilattu, jotta ne ovat valmiina raksalla, kun niille käyttöä löytyy. Puustellin myyjä kävi tekemässä tarkastusmittaukset ja kalusteet ovat menneet tilaukseen. Toimitus näillä on syyskuun puolessa välissä. Muurari tulee tekemään ensiviikolla pesuhuoneen seinät.

Olemme myös tehneet puita tontin laidalta joita viime syksynä kaadoimme. Savottaa olisi siinä vieläkin. Mukava välillä käydä niitä tekemässä, jos ei sisähommat tunnu sujuvan. Halkopinon luona on myös pyörinyt tikkapoikue, joista yksi tulikin valvomaan työn laatua.

Mestari tarkastuskäynnillä

 Hommaa siis kertyy lähiviikoille aika reippaasti, mutta päivä kerrallaan.



torstai 20. kesäkuuta 2013

Pitkän kirjoittelutauon jälkeen

Mormor!

Aikaa on taas kulunut edellisestä kerrasta aika reippaasti johtuen pitkistä ja väsyttävistä päivistä raksalla.

Toukokuun alussa työt jatkuivat muovittamisen merkeissä. Muovit saimme siis kunnialla kattoon ja seinille. Saumat limitettiin ja teipattiin huolella ja valmiiksi saatiin myös loput koolaukset kattoon. Yläpohja saatiin  valmiiksi ja myös seinien koolauksia päästiin aloittamaan. Ulkoverhous on vielä kesken, sillä sen ehtii viimeistellä myöhemminkin. Nyt oli kuitenkin tärkeämpi saada sisähommat sille mallille, että päästäisiin valamaan lattia.

Yritys, joka porasi meille keväällä kaivon maalämmölle kävi nyt yhdistämässä putket toisiinsa.

Maanmittari kävi mittaamassa ja merkitsemässä tontin rajat touko-kesäkuun vaihteessa.

Syksyllä vesijohto jätettiin tontin laidalle odottamaan seuraavaa siirtoa. Kunnan runkoputki menee tien toisella puolella ja haja-asustusalueella joutuu omakustanteisesti vetämään vesijohdon rungolle. Edessä oli siis tien alitus ja reilu viisikymmentä metriä montun kaivua putkelle. Porausporukka oli kiireinen ja sain yhdelle arki-illalle sovittua, että tulevat poraamaan. Onneksi kaivinkonemies oli sen verran joutilas, että pääsi kaivamaan montut molemmille puolille tietä. Reikä tuli lähes kolmen metrin syvyydelle ja pituutta 12 metriä. Päivä oli pitkä ja kotiin päästiin vasta puolenyön jälkeen. Vesilaitoksen miehet eivät tietenkään ehtineet seuraavalle päivälle yhdistämään liittymää, vaan se siirtyi seuraavalle viikolle. Laitoimme putken kuitenkin tien alta valmiiksi, nostimme päät maan pinnalle ja laitoimme montut kiinni. Suurin työ kuitenkin oli tehty, ja seuraavalla viikolla saatiin näppärästi vesi liikkeelle.

Sisätyöt puolestaan jatkuivat putkitöiden merkeissä. Maan sulamista seurattiin toukokuussa kaivamalla kuoppa aina routarajaan asti. Vihdoin maakin suli sen, minkä pitikin ja pääsimme kaivaushommiin ja suunnittelemaan lattian valua. Viemärit kaivettiin hiekkaan päivässä, samalla myös kylmävesiputki jakotukille kodinhoitohuoneeseen.

Lisää kuvateksti
Lisää kuvateksti
Hiekan tasoittelu oli luvassa seuraavana. Hiekkaa saatiin kärrätä pihalle reilusti. Hiki virtasi aikalailla ja kotiin lähtiessä olo oli kaikkensa antanut. Laaserin avulla saimme hiekan oikealle korolle. Viikonlopun aikana laitoimme myös stryroxit lattiaan. Olin itse putkimiehenä ja upotin  lämminvesiputket styroxiin oikeille paikoille. Aivan mukavaa hommaa. Sähkömies kävi laittamassa keittiön saarrekkeeseen suojaputket myöhempää käyttöä varten. Rautaverkot laitettiin lattiaan styroksien päälle, jonka jälkeen putkimies pääsi laittamaan lattialämmitysputket paikoilleen. Varailin liipparia puolessa välissä viikkoa ja sain sovittua valun jo seuraavan viikon alkuun. Onneksi ei tarvinut odottaa sen kauempaa. Viimeisinä päivinä ennen lattian valua saimme kuitenkin tehdä pitkää päivää, jotta kaikki tarvittava saatiin valmiiksi.
Jäykistävän väliseinän raudoitusta

Korppu
Lattialämmitysputket
Liipparit tulivat sovitulla aikataululla ja nyt meillä on siis viimein lattia minkä päällä astella. Betonin kuivuminen on alkanut hyvin, eikä liipparin kädenjäljessä ole moitittavaa. Betonin kuivumista odotellessa oli hyvää aikaa tehdä hieman raivaustöitä tontin laidoilla. Nyt, kun tontin rajat on merkattu virallisesti näkyviin, huomattiin kaadettavia puita vielä olevan jäljellä. Halkohommia pääsee tekemään kunhan aikaa siihen löytyisi..

Lattian valua
Tänä viikonloppuna saimme laitettua välisenärungot. Juhannus kolkuttelee ovella ja vajaan viikon loma Lapissa tulee tarpeeseen. Vaikkakin kovasti polttelee saada levyt sille mallille että sähkömies pääsisi tekemään työnsä juhannuksen jälkeisellä viikolla.

Valmis lattia
Lattialämmitysputket
Tämän viikon alussa kävimme sisustussuunnittelijan pakeilla juttelemassa ratkaisuista. Kastellin asiakkaana saamme ilmaisen sisustussuunnitelman, mikä tuntuu tässä vaiheessa hyvältä, koska vaihtoehtoja on niin paljon! Saimme käytyä koko talon sisustusratkaisut läpi ja sisustussuunnittelija laskee meille tarjouksen tuotteista. Kastellin asiakkaana saamme tarjouksen sopuhinnoilla - nyt vain odotellaan, mitä ne sopuhinnat tarkoittavat :) Sisustussuunnittelijasta oli paljon apua, vaikka itsellä olikin jo mielessä, mitä haluaa. Aluksi oli tunne, että markkinoilla on niin paljon kaikkia ihania vaihtoehtoja, että ongelmaksi tulee, miten saada ehjä kokonaisuus. Ammattilaisen avustuksella saimme harkitun kokonaisuuden, mikä ei ole liian rauhaton ja liian täynnä kaikkea erikoista. Tällä hetkellä olemme todella tyytyväisiä Kastellin asiakkuuteen: projektia helpottaa, kun saa valmiina hyviä kontakteja ja etuuksia!

Nyt kuitenkin ajatukset alkavat olla juhannuksen vapaissa ja ansaitussa tauossa rakennushommista. Hyvää tulevaa juhannusta kaikille!

- M&T









sunnuntai 5. toukokuuta 2013

Hiljaiseloa..

Toista viikkoa on taas menty, eikä raksalla ole oikein ehtinyt olla. Viime viikonloppuna saimme kuitenkin laitettua pellit katolle. Parin päivän homma kahteen mieheen. Suoralla katto-osuudella työ oli nopeaa, mutta kulmassa oli oma taiteilunsa - L:n muotoinen katto asetti omat haasteensa! Suorasta pellistä piti leikata pala kulmasta pois, eikä peltisaksilla muotokatetta saanut helposti taipumaan. Lisäksi asennusohjeissa luki, että pellit kannattaa maassa mitata ja leikata sopiviksi. No, maa meidän pihalla on sen verran epätasainen, ettei mittausvirheiltä vältytty. Muutaman ärräpään säestämänä pellit on kuitenkin katolla! Sunnuntaina oli muutakin menoa, joten harjapellit jäi laittamatta. Ja sateen vuoksi harjapellit edelleen uupuvat katolta.

Hylätty palanen

Kattopellit asennettuna
On sitä yläpohjaakin ehditty tehdä jo aika pitkälle. Aluksi merkattiin koolausrimojen paikat kattotuoliin - muistaakseni 400mm jaotuksella. Tämän jälkeen tulee höyrynsulkumuovi kattotuoliin kiinni niiteillä. Muovit limitetään seinällä sekä katossa noin 200mm ja sauma teipataan tiiviiksi. Koolaukset tuli sitten merkkausten mukaisesti muovin päälle. Kattotuolien väliin tuli 100mm levyvilla. Villa oli nopea laittaa, koska sitä ei tarvinut leikellä yhtään. Samalla laitoin iv-putkien päälle puuttuvat villat ja huomasin, että putket on paljon helpompaa ja nopeampaa villoittaa yläkautta.

T asentamassa hs-muovia
Yläpohjan hs-muovi ja koolaus
Uretaanit
Viime viikolla arkipäivät raksalla piti taas hiljaista, mutta tänä viikonloppuna on taas tartuttu toimeen: takaseinän vaakalautoja on naulattu kiinni, yläpohjaa värkätty taas eteenpäin ja ikkunoiden saumoihin laitettu uretaania. Ensi viikolla koitetaan ottaa reippaampi ote taas raksahommiin niin homma etenee! :)

M & T






torstai 18. huhtikuuta 2013

Ulkotyöt jatkuu..

Heippa taas!

Pahoitteluni, ettei blogia ole päivitetty vähään aikaan. En voi laittaa sitä kiireen syyksi, vaan se on ollut puhdasta laiskuutta. Jatkossa pyritään päivittämään ainakin kerran viikossa!

Asentajat saivat siis omat työnsä tehtyä ja työn luovutus oli pääsiäisen jälkeisellä viikolla. Parissa päivässä oli laitettuna aluskate ja koolaukset loppuun sekä ikkunat asennettuna. Myös runkokatselmus pidettiin, eikä moittimista ollut missään. Omat työt saavat siis rauhassa jatkua.

Ensin villoitimme ja levytimme seinät loppuun. Aluksi oli ajatuksissa, että laittaisimme tässä vaiheessa pellit katolle. Ilma kuitenkin pakastui sen verran, että tapaturmien välttämiseksi sitä siirrettiin parilla viikolla. Laudat oli katolla kuurassa ja liukkaita, eikä turvavälineitäkään olisi ollut saatavana.



Aloimme tehdä ulkoseiniä valmiiksi. Aluksi tuulensuojalevyjen päälle laitettiin pystyrimat ympäri taloa. Ikkunoiden kohdalla rimoja katkaistiin ja jätettiin muutaman sentin välit, jotta ilma pääsee kiertämäänvapaammin laudoituksen ja seinän välillä. Kuvassa näkyy, miten saunanikkunan kohdalla se tehtiin

Pystykoolauksia
Takapihalta
Ulkoverhous meillä tullee alhaalta vaakaan ja ylhäältä pystyyn. Alaosaan tulee siis pystykoolaus ja yläosaan vaakakoolaus. Pystylaudoitus on Kastelli toimittanut määrämittaisena, mutta valitettavasti mittavirheen tuloksena oli tullut väärän mittaisina. Soitto asiakaspalveluun ja seuraavalla viikolla oli jo uusi paketti toimitettuna. Virheestä huolimatta tuli jälleen tunne että olemme valinneet oikean talonpaketin toimittajan. Myös myyjä itse kävi raksalla. Mukava huomata, että myyjillä kiinnostaa käydä katsomassa paikan päällä, miten hommat etenee.


Myös ovet toimitettiin kuluvalla viikolla
Pystykoolaukset asennettiin siis alaosaan rimojen päälle. Tämän jälkeen ulkoverhouspaneelit asennettiin melkein siihen asti mistä pystylaudoitus lähtee. Koko taloa emme kerenneet viikonloppuna laudoittaa, vaan hommaa jäi myös viikolle.

Etupuolelta
Viikolla kevät alkoi sitten tekemään tuloaan, ja myös vesisateet ja pari tuulista päivää haittasivat ulkotöitä. Sadepäivinä oli aikaa tehdä hommia sisällä. Asensin tuulenohjaimet, jotka tulevat aluskatteen alapuolelle kattotuolien väliin. Tuulenohjainten tehtävä on yksinkertaisesti ohjata ullakolle tuuleva ilma kattoa myöten ylöspäin. Näin tuuli ei pääse "kiepittämään" puhallusvillaa laidoilta pois.

Tuulenohjaimet
Myös ilmastointiputket oli hyvä asentaa tässä välissä, kun ei ole muovit eikä villat katossa. Moni asentaa IV-putket vasta, kun yläpohja on jo villoitettu. Lanko ammattimiehenä kävi parissa päivässä näppäämässä putket paikoilleen ja itse aloin villoittamaan niitä.

Ilmastointiputkia
Villaa iv-putkien ympärille

Taas on paljon tapahtunut. Tulevan viikonloppuna laitamme peltikaton ja ulkoverhouksen loppuun. Tai ainakin niin pitkälle kun ehdimme. Myös loput IV-putket pitää villoittaa ja kattoläpivientejä voi alkaa suunnittelemaan. Ja tietenkin paljon muuta.

-T

perjantai 29. maaliskuuta 2013

Kauan odotetut työt alkoivat!

Nyt se sitten alkoi. Viime viikko meni vauhdikkaasti tontilla. Pari päivää lumitöissä rupesi tuntumaan kropassa. Yhden päivän aikana puhdistimme sokkelin sisäpuolelta ja naapuri auttoi traktorilla piha-alueen puhdistuksessa. Syksyllä laitoimme sokkelin suojaksi pressut, joten nyt meidän täytyi käyttää ne vain pois paikoiltaan viimeistenkin lumien puhdistamiseksi talon pohjan päältä. Kiitokset naapurille ja Tampereen vahvistukselle talkooavusta :)

Sähkölaitoksen ukotkin kävivät kytkemässä sähköt työmaalle.

Keskiviikkona tuli ensimmäinen kuorma paketeista. Kuskilla oli ilmeisesti tekemisen puute, kun oli alustavasti sovittu, että toimitus olisi torstaina. Sehän ei toki haitannut - lumityöt oli ehditty tehdä ja aluspuut aikoi kuski itse hankkia puutavaran alle. Tuntui hullulta ajatella, että tämä hetki on viimein koittanut.

Porari työssänsä

Porakaivon tekijät tulivat torstaina poraamaan maahan reikää. Noin 24 metriä maata ja noin 150 metriä kalliota. Pitäis riittää lämpöä autotallillekkin kunhan sen joskus tekee. Vettä siihen reikään ei vain vielä tullut. Ja jos ei tulekaan niin täytyy sitä sinne laittaa itse. Samana päivänä tulivat kattoristikot.

Toisen työpäivän jälkeen

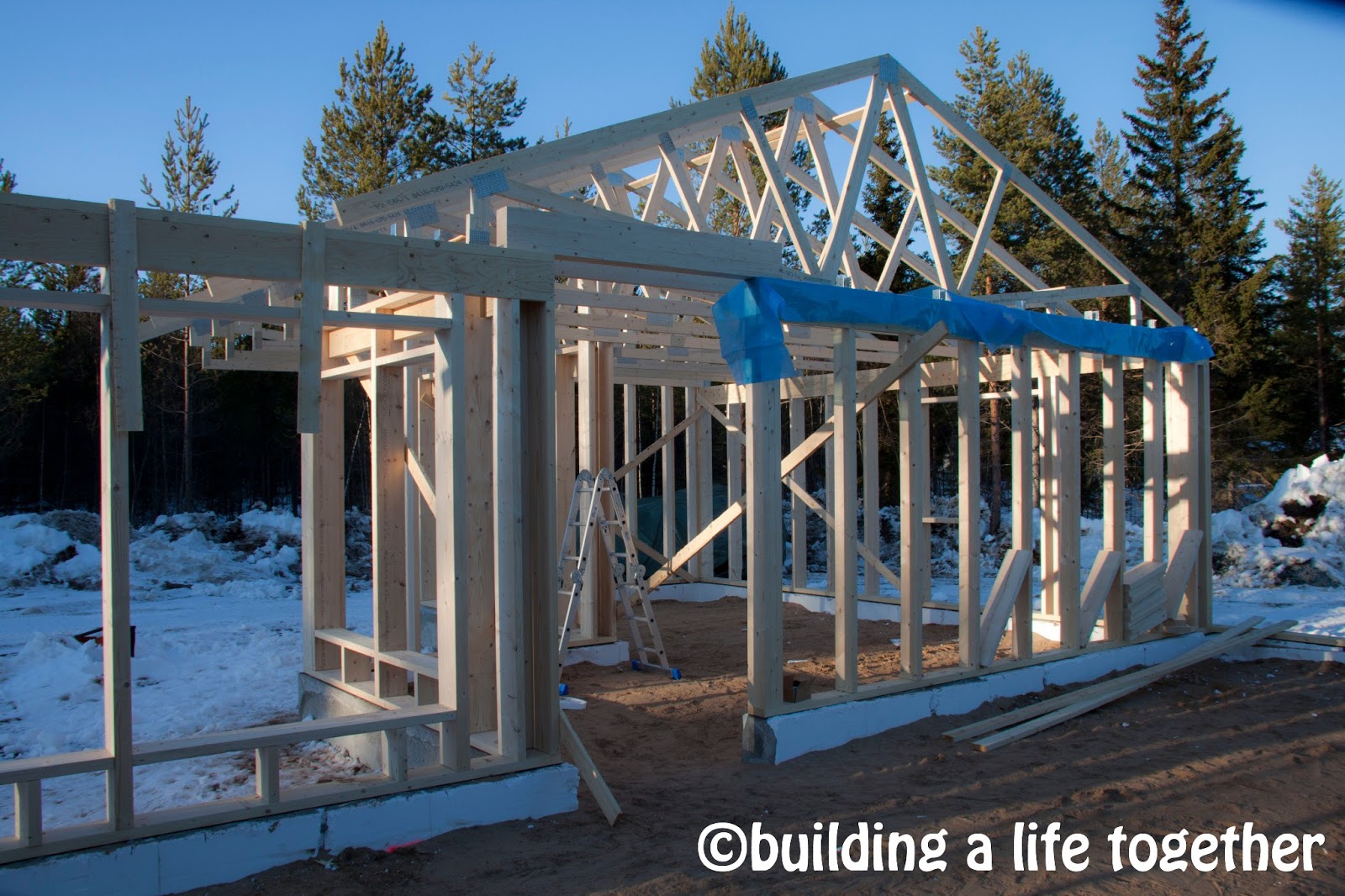

Kattoristikoita

Sauna ja khh

Perjantaina asentajat tulivat töihin. Itse olimme reissussa, mutta eipä meitä siellä olisi tarvittu. Ammattimiehet osaavat hommansa ilman meitäkin. Olivat laittaneet perjantain aikana alajuoksut paikoilleen.

Runko valmistuu

Maanantaina sitten tontilla odottikin yllätys, kun puolelta päivin kävin rakennuksella raatauttamassa asentajia. Seinät olivat jo nousseet ylös ja osa kattoristikoista asennettuina. Asentajat sanoivat, että vielä tässä vaiheessa rakentaminen on nopeaa. En vain ollut osannut odottaa, että näin nopeaa tapahtuu!


Asentajilla jäi vielä pääsiäisen jälkeen pariksi päiväksi hommia: aluskatteet ja kattoruoteet osaksi ja ikkunat ovat vielä asentamatta. Pääsiäinen menee kuitenkin mukavasti työmaalla. Pitkänä perjantaina villotettiin ja levytettiin toinen päätyseinä sekä osa takaseinästä.

Työmiehen kahvitauko

Villotusta ja levytystä








-T


torstai 14. maaliskuuta 2013

Talven hiljaiselon jälkeen..

Talven aikana rakennusprojektimme on ollut melkeinpä jäissä. Olemme lähinnä katselleet hyviä tarjouksia työkaluista ja sisustusratkaisuista. T löysi hyvästä tarjouksesta akkuiskuporakoneen ja kompuran erilaisine naulaimineen. Ensimmäinen talopaketin toimitus saapuu tontillemme ensi viikolla 21.3., joten pitäisi pikkuhiljaa reipastua lumitöihin! T on käynyt ystävänsä kanssa jo pyöräkuormaajalla pukkaamassa suurimpia kinoksia pihalta syrjään ja naapuri lupasi käydä siistimässä lingolla tulevana lauantaina. Menemme itse siistimään sokkelin reunat sunnuntaina ja täytyyhän lumet saada perustusten sisäpuoleltakin luotua. Sähkömies kävi laittamassa työmaasähkökeskuksen paikoilleen viikko sitten.

Työmaasähkökeskus


Saamme tuttavalta lainaan kuormalavoja, minkä päälle tavarat toimituspäivänä puretaan. Huomena viemme Kastellin opastekyltit tienristeyksiin, jotta kuorma löytää tiensä perille. Olemme ottaneet talopaketin runkoasennettuna, eli ulkopuoliset aloittavat työnsä tontilla ensin. Kyseinen rakennusporukka aloittaa työnsä perjantaina 22.3. Hyvällä tuurilla miehet saavat työnsä tehtyä viikossa!

Talon perustukset lepäävät vielä lumen alla!


Talven kuukaudet ovat kuluneet yllättävän nopeasti, mukavaa päästä vihdoin työn touhuun!

- M

perjantai 14. joulukuuta 2012

Perustukset ja sisätäytöt


Lämpömittari näytti tiistai-aamuna -24 astetta. Perustusten tekijät olivat tulossa asentamaan muotteja tontille. Ajattelin jo, että taas tämä siirtyy myöhemmälle - olihan aloittamisaikaa siirretty jo reilulla parilla viikolla. Mutta kovia ukkoja olivat! Siellä he päivän muotteja asentelivat pakkasesta huolimatta. Pakkanen ei antanut periksi ollenkaan päivän aikana, vaan pysytteli -20 paremmalla puolella. Itse en joutanut paljoa paikalla olemaan työkiireiden vuoksi. Vaan eipä siellä olisi minulle käyttöä ollutkaan. Varmaan enemmän olisin haitoilla ollut. Ensimmäisen päivän aikana työmiehet tekivät muotit, eristykset ja raudoitukset.

Muotit valmiina
Raudoitukset
Seuraavana päivänä pakkanen lauhtui. -15 rupesi jo tuntumaan lämpimältä. Olin edellisenä päivänä hankkinut  aggregaatin vibraa ja lämmitystä varten. Vibraus siis tiivistää valetun betonin. Aamupäivällä työmiehet viimeistelivät muotteja ja muutama tunti meni odotellessa betoniautoa. Valu pääsi alkamaan vasta iltapäivällä. Pakkanen oli noussut muutamalla asteella ja pimeä tuli joutuisasti. Betoniauton kuljettaja kehui, että olivat edellisenä päivänä valaneet jonkun julkisen rakennuksen pohjaa -25 asteen pakkasessa. Betoni oli aina välillä jäätynyt putkistoon, mutta nyt ei ollut sitä vaaraa. Pari betoniautoa siinä tontilla kävi. Itse vain katselin, kun muut tekivät. Sekin katselu jäi kesken, kun piti lähteä töihin. Jäin siihen käsitykseen että betonin laiton ja vibrauksen jälkeen pinta oli tasoitettu ja tarkastettu laserilla tms, että korko on tasan joka puolelta. Valun jälkeen miehet olivat laittaneet pressut päälle suojaksi ja 2 lämpöpuhallinta puhaltamaan alle, jottei betoni pääse jäätymään heti. Puhaltimet olivat puhaltaneet niin kauan kuin aggregaatissa bensaa riitti. Vähintään 8 tuntia olisi ollut hyvä olla lämmitys päällä.


Betonia muotteihin

Seuraavana päivänä oli itsenäisyyspäivä eikä tontilla tapahtunut mitään. Kävin laittamassa vielä lämmitykset päälle, koska pakkanen oli noussut taas yli kahdenkymmenen. Maatyömiesten kanssa soiteltiin ja varmisteltiin lauantain aikataulua.

Perjantaina valuntekijät kävivät purkamassa muotit.

Launtaina oli sisätäyttöjen vuoro. Onneksi ilma oli lauhtunut jo kymmenen seutuville. Aamu alkoi sähkökaapeleiden laitolla. Unohdimme laittaa kaapelin liittymän luo ensimmäisellä kerralla kun putkia kaivettiin maahan. Mutta ehtihän nuo vieläkin. Ensin sokkelin alta kaivettiin suojaputki jonka sisällä runkokaapeli tms ja kuparilankaa. Teknisessä tilassa on jakokeskus sisätiloihin. Ulkopuolelta lähtee sitten keskukselta runkokaapelit liittymälle, autotalliin ja pihavaloille. Sitten siirryttiin sisätäyttöjen tekemiseen. Aluksi talon pohjalle laitettiin suodatinkangas, jminkä jälkeen pohjaa alettiin täyttää hiekalla ja lätkäämään. Perustusten ulkopuolelle laitettiin routaeristeet. 100mm routaeristettä sivuille ja nurkkiin 150mm, talosta poispäin 1,8 metriä. Sivut oli helppo täyttää, mutta nurkkia laittaessa meni vähän enemmän aikaa. Salaojakaivojen ja sadevesiputkien vuoksi täytyi palasia sovitella ja leikata sopiviksi. Päälle tuli vielä hiekkakerros. Sokkelin täytön jälkeen laitoimme vielä lattiaeristekerroksen päälle, ettei keväällä täytöt olisi kovin jäässä. Pressut vielä päälle suojaksi ja lumi saa sataa päälle omaksi eristeeksi.
Sisätäyttöjen lätkäystä

Routaeristeet aluillaan

Nyt sitten vain odotellaan kevättä, että pääsee rakentamaan. Talvikuukausina on vielä hyvää aikaa suunnitella! Talo toimitetaan näillä näkymin maaliskuun puolessa välissä.

- T
